人事評価制度のスケジュールは賞与支給日から逆算して設計するのが鉄則であり、決算期からの逆算・繁忙期とのズラし設計・四半期フィードバックの3点を押さえたうえで、未提出連鎖や評価者研修の省略といった失敗パターンを回避し、等級・評価・報酬の3制度が連動して初めて機能します。
人事評価の面談時期が近づくたびに、現場のマネージャーから「今月は忙しくて面談の時間が取れない」という声が上がる。人事担当者にとって、この状況は珍しいものではありません。
評価面談が後回しになれば、賞与支給日に間に合わせるために「見込み評価」に頼らざるを得なくなります。期末の実績が反映されない評価は従業員の納得感を損ない、エース人材ほど不満を感じて離職を検討し始めます。そのまま放置すれば、多大なコストをかけて構築した評価制度そのものが形骸化し、経営陣からの信頼も失いかねません。
この記事では、賞与支給日からの逆算で年間スケジュールを組み立てる具体的な手順と、運用上の3大リスクを防ぐ設計の考え方を示します。
読了後には、自社の決算期に合った評価スケジュールの全体像が把握でき、繁忙期や見込み評価の問題を回避するための設計方針が固まっているはずです。
【全5職種対応・自動計算機能付き】
営業・事務・管理職など主要職種の評価項目例つき!
Excel / Googleスプレッドシートに対応し、そのまま使える人事評価テンプレートシートを無料公開中!
>>『人事評価のテンプレートシート集』はコチラから無料ダウンロード!
目次
人事評価制度の年間スケジュール|上期・下期の具体例
人事評価制度の年間スケジュールとは、評価対象期間の開始から処遇反映までの各ステップを時系列で配置した運用計画です。スケジュールの精度が低いと面談や評価確定の遅延が連鎖し、賞与支給日に間に合わないという事態を招きます。
年2回実施の場合の運用カレンダー
年2回(半期ごと)の評価実施が、日本企業で最も採用されている運用サイクルです。上期と下期それぞれに、評価対象期間・自己評価・1次評価・評価調整会議・フィードバック・処遇反映の6ステップを配置します。
以下は、4月始まりの企業で年2回評価を実施する場合の標準的な運用カレンダーです。各ステップの推奨所要日数を示しています。
| ステップ | 上期 | 推奨所要日数 | 下期 | 推奨所要日数 |
| 評価対象期間 | 4月〜9月 | 6ヶ月 | 10月〜3月 | 6ヶ月 |
| 自己評価の提出 | 10月上旬 | 5営業日 | 4月上旬 | 5営業日 |
| 1次評価(上長評価) | 10月中旬 | 10営業日 | 4月中旬 | 10営業日 |
| 評価調整会議 | 10月下旬 | 3営業日 | 4月下旬 | 3営業日 |
| フィードバック面談 | 11月上旬〜中旬 | 10営業日 | 5月上旬〜中旬 | 10営業日 |
| 処遇反映 | 冬期賞与(12月)/昇進試験 | — | 夏期賞与(6月)/給与改定 | — |
このテーブルで注目すべきは、自己評価の提出から処遇反映まで約2ヶ月の猶予を確保している点です。この2ヶ月があることで、面談の日程変更や評価調整会議の延期が発生しても、賞与支給日に影響が及びません。
猶予が1ヶ月未満になると、後述する「見込み評価」に頼らざるを得なくなるリスクが高まります。逆算で設計する際は、この2ヶ月のバッファを最初に確保するのが鉄則です。
従来は「評価対象期間が終わったら速やかに評価を開始する」という順送り型の設計が一般的でした。しかし現在は、処遇反映日から逆算して各ステップの開始日を決める逆算型の設計が主流になりつつあります。逆算で組むことで各ステップの推奨日数が明確になり、遅延リスクの管理が格段にしやすくなります。
自社の決算月から逆算する|4月始まり以外のスケジュール例
評価スケジュールは自社の決算月に合わせて設計するのが原則です。4月始まりの企業が多いため前述のカレンダーが参考にされがちですが、9月決算や12月決算の企業ではスケジュールの起点が異なります。
9月決算であれば、上期の評価対象期間は10月〜3月、下期は4月〜9月です。12月決算であれば、上期は1月〜6月、下期は7月〜12月になります。いずれの場合も、賞与支給日から逆算して2ヶ月以上の猶予を確保する点は共通です。
決算月が異なっていても、各ステップの推奨所要日数は変わりません。自社の決算月と賞与支給月を起点に、先ほどのテーブルの日程を横スライドさせる形で設計すると、スムーズにカレンダーが完成します。
加えて、通年採用が増加している企業では、中途入社者の評価期間をどう扱うかがスケジュール設計の盲点になりがちです。一般的には「評価対象期間の開始日時点で在籍3ヶ月未満の社員は評価対象外とし、次期から対象にする」というルールを設けます。在籍期間が短いまま評価対象にすると成果の比較基準が不明確になり、本人の納得感が得られません。
見込み評価はなぜ起きるのか?評価期間と賞与支給日のズレを防ぐ設計
見込み評価とは、評価対象期間が終了する前に評価を確定させることです。賞与支給日に間に合わせるために期末の1〜2ヶ月前に評価を締めざるを得ない場合に発生します。期末の成果が反映されないため、従業員の納得感が著しく低下します。
見込み評価が発生する根本原因は、評価対象期間の終了日と賞与査定の締め日が近すぎることにあります。たとえば9月末まで評価対象期間なのに10月上旬に査定を締める場合、評価調整会議やフィードバック面談を挟む余裕がありません。結果として8月時点の実績で「見込み」の評価をつけることになります。
この問題を構造的に解消するために、以下の逆算型スケジュール設計チェックリストを活用できます。

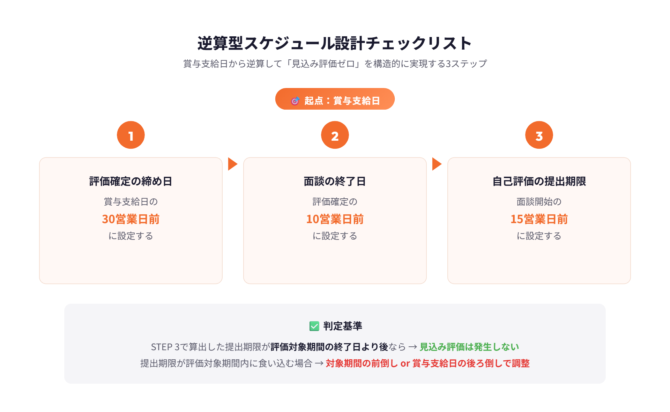

ステップ1: 賞与支給日を起点に、評価確定の締め日を「支給日の30営業日前」に設定します。ステップ2: 評価確定の締め日から逆算して、フィードバック面談の終了日を「締め日の10営業日前」に置きます。ステップ3: 面談終了日から逆算し、自己評価の提出期限を「面談開始の15営業日前」に設定します。

この3ステップで算出された自己評価の提出期限が、評価対象期間の終了日より後になっていれば見込み評価は発生しません。提出期限が評価対象期間内に食い込む場合は、対象期間の終了日を前倒しするか、賞与支給日を後ろにずらす調整が必要です。
ゴールは実績ベース100%の評価体制です。「見込み」が混ざった評価は、どれほど精緻な評価基準を設けても従業員からの信頼を損ねます。スケジュール設計の段階で見込み評価をゼロにする構造を作ることが、制度運用の土台になります。
【全5職種対応・自動計算機能付き】
営業・事務・管理職など主要職種の評価項目例つき!
Excel / Googleスプレッドシートに対応し、そのまま使える人事評価テンプレートシートを無料公開中!
>>『人事評価のテンプレートシート集』はコチラから無料ダウンロード!
運用を止めない年間スケジュール3つの組み方ポイント

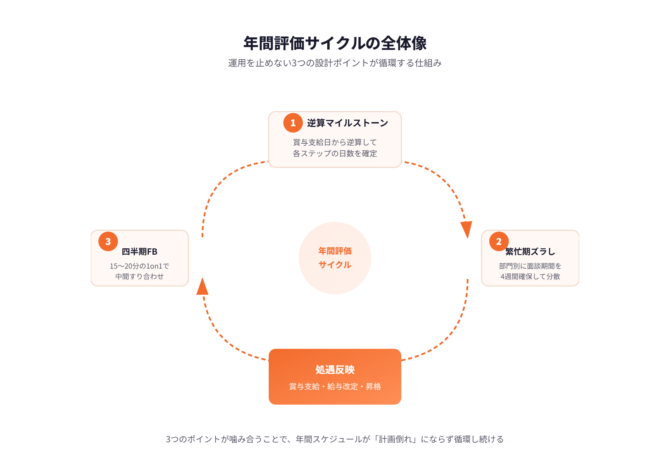

年間スケジュールを「絵に描いた餅」にしないためには、運用が止まらない仕組みをスケジュール設計の段階で組み込む必要があります。ここでは、スケジュールの実効性を高める3つの設計ポイントを解説します。

決算期・賞与支給日から逆算してマイルストーンを設定する
評価スケジュールの設計は、ゴール(賞与支給日・給与改定日)から逆算して着手するのが鉄則です。評価対象期間の開始日から順に組むと、後半のステップが詰まり、面談やフィードバックが圧縮される原因になります。
逆算で設計する場合、まず賞与支給日を固定し、そこから評価確定→評価調整会議→1次評価→自己評価提出→評価対象期間終了の順に、それぞれの推奨日数を配置します。各マイルストーン間に「予備日」として2〜3営業日を確保しておくと、想定外の遅延が発生しても全体に波及しません。
200名規模の企業で人事担当者が1人でスケジュール管理をしている場合、逆算で組んだカレンダーをそのままガントチャートに落とし込むのが有効です。各部門の1次評価の締め日をガントチャートに可視化するだけで、どの部門が遅れているかが一目で把握できるようになります。
逆算型で各ステップの日数を決めてしまえば、あとは繁忙期との調整です。次は、繁忙期と面談が重なる問題を回避する具体的なテクニックを扱います。
繁忙期と評価面談の重複を避けるズラし設計
繁忙期と評価面談の時期が重なることが、スケジュール形骸化の最大の原因です。面談をスケジュール通りに実施できなければフィードバックの質が下がり、評価への納得感が失われます。
「繁忙期を避けたらスケジュールが組めない」という声は少なくありません。しかし、全社一斉に同じ時期で面談を設定する必要はありません。部門ごとの繁忙期は異なるため、営業部門は月初、管理部門は月末決算後、といった具合に面談期間をずらすことで、各部門の繁忙期を回避できます。
評価面談の実施期間を2週間に設定している企業では、実施率が60%前後にとどまるケースが目立ちます。一方で4週間の余裕を確保した企業は、90%台まで改善する傾向があります。面談期間は「短いほど効率的」と考えがちですが、実際には余裕を持たせたほうが完了率は高くなります。
面談の時期をずらす設計は、スケジュール全体の「評価確定日」に影響しません。各部門の面談完了日が異なっても、1次評価の提出締め日を全社統一にしておけば、評価調整会議以降のプロセスは同一スケジュールで運用できます。
フィードバックサイクルを四半期ごとに組み込む
評価は半期ごとでも、フィードバックは四半期ごとに実施するのが効果的です。半期に1回の評価面談だけでは、期末に「想定外の評価」が出て従業員が驚くという事態が起きやすくなります。従来は半期ごとの評価面談だけで運用している企業が大半でしたが、現在は四半期ごとの中間フィードバックを組み込む設計が広がっています。
「四半期ごとの面談は工数が増える」と感じる管理職は多いですが、中間面談は期末面談ほど時間をかける必要はありません。15〜20分の1on1で進捗と課題をすり合わせるだけで十分です。この短い面談を挟むだけで、期末の評価面談は「結果の確認」に近い形になり、面談1回あたりの所要時間はむしろ短縮されます。
四半期ごとの1on1をスケジュールに組み込む際は、年間カレンダーの中に「中間フィードバック週間」としてあらかじめブロックしておくのが有効です。1on1の内容を記録し、期末評価の際に参照できる仕組みがあると、評価の根拠が蓄積され、従業員の納得感が大きく向上します。
評価面談と1on1の記録を一元化する方法については、1on1を活用した公平な人事評価の実現手法の記事で詳しく解説しています。
【全5職種対応・自動計算機能付き】
営業・事務・管理職など主要職種の評価項目例つき!
Excel / Googleスプレッドシートに対応し、そのまま使える人事評価テンプレートシートを無料公開中!
>>『人事評価のテンプレートシート集』はコチラから無料ダウンロード!
スケジュールが遅延・形骸化する3つの失敗パターンと対策
人事評価のスケジュールは、計画通りに進まないことを前提に設計する必要があります。理想的なカレンダーを引いても、現場の実態に合わなければ形骸化します。ここでは、評価スケジュールが破綻する典型的な3つのパターンと、その具体的な対策を示します。
評価シートの未提出が連鎖して全体が後ろ倒しになる
評価シートの未提出は1人の問題で終わらず、部署全体、そして全社に波及するのが最大のリスクです。1人の未提出が発生するとその部署の1次評価が完了せず、評価調整会議の開催が遅れます。結果としてフィードバック面談と処遇反映の全工程が後ろ倒しになります。
評価シートの未提出を放置したまま2週間が経過すると、部署内の他のメンバーにも「出さなくても大丈夫なのでは」という空気が伝播します。リマインドは早い段階で、かつ段階的に行うのが鉄則です。1回目は提出期限の3営業日前に「確認のご連絡です」とやわらかく送付します。2回目は期限当日に「本日が締め切りです」と期限を明示します。3回目は期限翌日に上長をCCに入れて「提出状況の確認」として送付します。この3段階を事前にルール化しておくだけで、未提出の連鎖は大幅に減少します。
この段階別リマインドをエクセルとメールの手作業で運用している企業は少なくありません。しかし、対象者の特定・期限管理・リマインドメールの送信をすべて人力で行う場合、人事担当者の負荷が集中し、肝心のリマインド自体が遅れるという皮肉な状況が生まれます。
スケジュール遅延を防ぐ仕組みそのものが属人化している状態は、構造的なリスクです。未提出の早期検知と自動リマインドの仕組みがあれば、人事担当者は「誰が出していないか」の確認作業から解放され、面談の質や制度改善に時間を使えるようになります。
評価者研修を省略して本稼働し評価エラーが続出する
評価者研修を省略したまま制度を本稼働させると、評価基準のバラつきが生じ、従業員から「不公平だ」という声が噴出します。スケジュールを急いだ結果、研修を後回しにするケースは珍しくありません。
ある企業では、新しい評価制度を4月に導入する計画でスケジュールを進めていました。しかし制度設計に想定以上の時間がかかり、評価者研修を実施しないまま本稼働に踏み切りました。結果、管理職ごとに評価基準の解釈が異なり、同じ成果を上げた従業員でも部署によって評価が2段階も違うという事態が発生しました。
半期後に評価者研修を実施し、評価基準のすり合わせを行ったことで次のサイクルからは改善されました。しかし、最初の半期で失われた従業員の信頼を取り戻すのには時間を要しました。
この事例が示しているのは、スケジュールに「評価者研修」を必須のマイルストーンとして組み込む重要性です。スケジュール遅延の原因が「研修を入れる余裕がない」ではなく「そもそも研修の時間を最初から確保していない」ことにある場合、設計段階のスケジューリングに問題があります。
新規構築なら半年を見込む|プレ運用を経て全社展開する
人事評価制度を新規に構築する場合、設計から全社展開までに最低半年を見込むのが現実的なスケジュールです。「3ヶ月で導入したい」という要望は多いですが、急ぎすぎると現場の混乱を招き、かえって遠回りになります。
「プレ運用に時間をかけると導入が遅れるのでは」という懸念を持つ経営層は少なくありません。しかし、いきなり全社導入した場合に発生する混乱の収拾に費やす時間のほうが、プレ運用の期間よりも長くなるのが実態です。
制度構築のロードマップとして推奨するのは、現状診断に約2ヶ月、制度設計に約2ヶ月、特定部署での1サイクルのプレ運用、そして全社展開という流れです。プレ運用を経た企業では、評価基準の曖昧な箇所や運用フローの不備が事前に洗い出され、全社展開後の手戻りが大幅に減少します。一方、プレ運用を省略して全社導入した企業では、導入直後の1〜2ヶ月で想定外の問題が集中し、人事担当者が対応に追われるパターンが繰り返されています。
スケジュールの組み方と失敗回避の設計が固まったら、次は運用開始前の準備に移ります。
スケジュール作成後に実施すべき2つの準備
評価スケジュールは「作って終わり」ではなく、現場に浸透させるための準備が運用の成否を分けます。「制度が3割、運用が7割」と言われるのは、この準備工程の重要性を示しています。
全社員向けの評価説明会で納得感を醸成する
評価説明会は、評価運用開始前に必ず実施すべきステップです。スケジュールの全体像、評価基準の考え方、各ステップで従業員に求められるアクションを共有する場として機能します。
説明会のポイントは、単にスケジュールを説明するだけでなく「なぜこの時期にこの評価を行うのか」という目的を伝えることにあります。目的が理解されていない制度は、従業員にとって「やらされている作業」になり、自己評価の提出が遅れる原因になります。
説明会では質疑応答の時間を十分に確保し、従業員からの疑問をその場で解消しておくと、運用開始後の問い合わせが減り、人事担当者の負担軽減にもつながります。
管理職向けの評価者研修で評価基準を統一する
評価者研修は、管理職間の評価基準を統一し、公平な評価を実現するための不可欠なプロセスです。研修を省略した場合のリスクは、先述の失敗パターンのとおりです。
研修の内容としては、評価基準の読み合わせ、模擬評価の実施、評価エラー(ハロー効果、中心化傾向、直近偏重など)の認識と対策が基本です。特に模擬評価では、同じ事例に対して管理職全員が評価を付け、結果を比較することで「自分の評価傾向」を客観視できます。
評価エラーの種類ごとの具体的な対処法については、人事評価エラーの防止策と公平な評価を実現するポイントの記事で詳しく解説しています。
説明会と研修でスケジュールの運用基盤を固めたら、次はそのスケジュールが正しく機能するための前提条件を確認します。

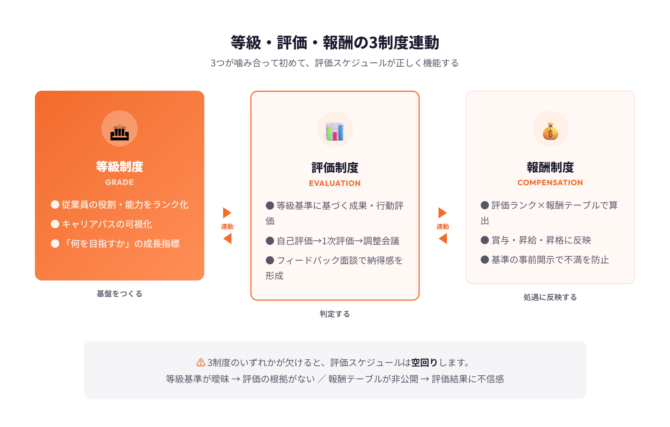

評価スケジュールが機能する前提条件|等級・評価・報酬の連動
評価スケジュールの設計が完璧でも、等級・評価・報酬の3制度が連動していなければ、処遇反映のタイミングが噛み合わず、スケジュールそのものが空回りします。評価の結果が処遇に正しく反映される設計が、スケジュール運用の前提条件です。

等級制度が従業員の成長指標になる
等級制度は、従業員のキャリアパスを可視化し、成長の方向性を示す仕組みです。職能資格制度、役割等級制度、職務等級制度の3種類が代表的であり、自社の事業特性に合った制度を選択する必要があります。
等級ごとの基準が明確であれば、従業員は「次の等級に上がるために何をすべきか」が分かり、評価への納得感が高まります。逆に等級基準が曖昧な状態で評価スケジュールだけを整えても、「何を頑張れば評価されるのか分からない」という不満は解消されません。
等級制度の種類ごとの特徴や設計方法の詳細については、等級制度の種類とメリット・デメリット、作り方の記事で解説しています。
評価制度と報酬制度を連動させる設計の考え方
評価結果が報酬に正しく反映されなければ、従業員のモチベーションは維持できません。評価で高い成果を認められたにもかかわらず賞与や昇給に反映されない場合、「何のために評価を受けたのか」という不信感が生まれます。
報酬との連動設計で重要なのは、評価ランクと報酬テーブルの対応関係を明確にし、従業員に開示することです。「S評価なら賞与は基本給の○ヶ月分」「B評価以下なら昇給は据え置き」といった基準が事前に分かっていれば、評価結果に対する不満は大幅に減少します。
等級・評価・報酬の連動をスケジュール通りに運用するには、評価の進捗を可視化し、遅延が発生した際に自動でアラートを出す仕組みが効果的です。エクセルとメールによる手作業では、先述のとおり属人化のリスクが伴います。人事評価制度の設計から運用までを一元管理する方法については、以下の資料で具体的にご紹介しています。
>>【AIで人材育成を自動化】マネジメントツール「コチーム」がわかる資料3点セットをダウンロードする
よくある質問
人事評価のスケジュールは年に何回が一般的か?
年2回(上期・下期の半期ごと)が最も一般的です。決算期と賞与支給時期に合わせて上期と下期に分け、それぞれで目標設定・評価・フィードバックのサイクルを回します。年1回の企業もありますが、評価から処遇反映までの間隔が空きすぎると従業員の納得感が下がりやすいため、年2回を基本に検討するのがおすすめです。
評価制度を新規構築する場合、導入にどのくらいの期間がかかるか?
現状診断から全社展開まで、最低でも半年を見込むのが現実的です。内訳は、現状診断に約2ヶ月、制度設計に約2ヶ月、特定部署でのプレ運用を経て全社展開という流れが標準的です。プレ運用を省略すると導入直後のトラブル対応に追われるリスクが高まるため、スケジュールに余裕を持たせることが成功の鍵になります。
評価結果のフィードバックはいつ行うべきか?
評価が確定した後、処遇(賞与・給与改定)が通知される前に実施します。評価結果と処遇が同時に通知されると、従業員は「結果だけ渡された」と感じやすく、評価プロセスへの納得感が下がります。評価確定から10営業日以内にフィードバック面談を完了させ、来期の目標設定につなげるのが効果的です。
まとめ
人事評価制度の年間スケジュールは、賞与支給日から逆算して各ステップの推奨日数を配置することで、見込み評価や繁忙期との重複を構造的に防げます。スケジュールを引いた後は、評価説明会と評価者研修の2つの準備を運用開始前に完了させることが、形骸化を防ぐ最大のポイントです。
ただし、制度設計やスケジュールを整えても、運用段階でつまずく企業は少なくありません。未提出の検知が遅れる、リマインドが属人化する、フィードバックの記録が残らない。こうした運用上の摩擦が積み重なると、せっかくの制度が現場に定着しません。
評価スケジュールの設計が固まったら、次は「制度そのものの見直し・構築」に進むのが自然なステップです。人事評価制度の設計手順と導入のポイントについては、中小企業向けの人事評価制度の作り方と成功のポイントの記事で詳しく解説しています。
評価スケジュールの遅延リスクを仕組みで解消し、1on1の記録から処遇反映までを一元管理する方法を確認したい方は、以下の資料をご覧ください。
